Connect with us

Gas

Análisis de rentabilidad del GNL argentino

Published

on

Colaboración para elfinancierodigital.com


El proyecto de Gas Natural Licuado (GNL) argentino representa la apuesta energética más ambiciosa de la historia reciente del país. Con inversiones estimadas que superan los 50.000 millones de dólares en su fase completa, la pregunta que ronda entre inversores, analistas y tomadores de decisiones es una sola: ¿es rentable? Este análisis examina los componentes económicos del proyecto, desde los costos de producción en Vaca Muerta hasta los precios de venta en los mercados internacionales, para evaluar su viabilidad financiera.
Costos de producción upstream: la ventaja competitiva de Vaca Muerta
La Cuenca Neuquina, y en particular la formación Vaca Muerta, alberga la segunda reserva de gas no convencional más grande del mundo. Durante la última década, los productores argentinos lograron reducir sistemáticamente sus costos de extracción gracias a la curva de aprendizaje en técnicas de fracturación hidráulica y perforación horizontal. Según estudios del Oxford Institute for Energy Studies, para 2019-2020 los precios promedio de venta en subastas para plantas de generación e industria se acercaban a los niveles del Henry Hub estadounidense, lo que indica una competitividad creciente en costos de producción.
Los costos de producción en Vaca Muerta se estiman actualmente entre 2,0 y 3,0 dólares por millón de unidades térmicas británicas (USD/MMBtu) en pozo, dependiendo del bloque y la eficiencia operativa. Este nivel es competitivo a escala global, aunque aún superior a los costos de producción convencional en Qatar (menos de 1 USD/MMBtu) o en algunos yacimientos estadounidenses del shale gas. La ventaja argentina no reside en ser el productor más barato, sino en combinar costos moderados con una ubicación geográfica estratégica que reduce los tiempos y costos de transporte marítimo hacia Europa.
Costos de licuefacción y transporte: el gran desafío
La licuefacción del gas natural —el proceso de enfriamiento a -162°C para convertirlo en líquido y reducir su volumen 600 veces— es la etapa más costosa de la cadena de valor del GNL. Para el proyecto argentino, se contempla el uso de unidades flotantes de licuefacción (FLNG), una tecnología que permite instalar plantas de procesamiento sobre buques anclados en alta mar, evitando la construcción de terminales onshore tradicionales.
Según estimaciones de Global Energy Monitor, el costo de capital (CAPEX) para las unidades FLNG del proyecto Southern Energy se estima en aproximadamente 3.439 millones de dólares por cada fase de 2,45 a 3,5 millones de toneladas por año (mtpa). Para el proyecto Argentina LNG de YPF-Eni-XRG, con una capacidad inicial de 12 mtpa a través de dos unidades FLNG de 6 mtpa cada una, las inversiones requeridas ascienden a cerca de 30.000 millones de dólares solo para la fase 2.
El uso de tecnología FLNG, aunque más flexible y de menor tiempo de implementación que las plantas terrestres, implica costos operativos (OPEX) significativos. El consumo de gas en el proceso de licuefacción representa aproximadamente un 10% del gas de alimentación, lo que reduce el volumen disponible para exportación. Además, los costos de mantenimiento de las unidades flotantes, el personal especializado y los servicios de seguridad offshore suman una capa adicional de gastos.
Análisis de netback: ¿cuánto le queda al productor?
El análisis de netback —el precio que efectivamente recibe el productor después de descontar todos los costos de transporte, licuefacción y comercialización— es el indicador clave para evaluar la rentabilidad del GNL argentino. Según un estudio detallado del Oxford Institute for Energy Studies, asumiendo costos de licuefacción de 750-1.000 dólares por tonelada y un factor de disponibilidad del 80%, el netback para los productores de Neuquén oscilaría entre 0,77 y 3,59 USD/MMBtu, dependiendo del precio de venta del GNL y el mercado de destino.
Para los contratos indexados al JKM (precio de referencia de Asia) o al Brent, y con destino a Japón o mercados con precios similares, los netbacks podrían alcanzar los 3,59 USD/MMBtu si los costos de licuefacción se mantienen en 750 dólares/tonelada. En cambio, para los contratos indexados al TTF europeo, los netbacks resultan menos atractivos, especialmente si el factor de disponibilidad cae por debajo del 80%.
Es importante destacar que las exportaciones por gasoducto a Chile, Brasil y Uruguay ofrecen netbacks más atractivos —entre 3,0 y 4,5 USD/MMBtu— y requieren menores inversiones de capital en comparación con los proyectos de GNL. Sin embargo, la capacidad de los ductos existentes —13,2 bcm/año a Chile, 1,0 bcm/año a Brasil y 2,2 bcm/año a Uruguay— es insuficiente para absorber el crecimiento potencial de la producción de Vaca Muerta, lo que justifica la apuesta por el GNL como vía de evacuación adicional.
Los números del contrato con Alemania: una primera señal
El contrato firmado entre Southern Energy y SEFE de Alemania en diciembre de 2025 proporciona los primeros datos concretos sobre la rentabilidad esperada. El acuerdo, por 2 mtpa durante 8 años a partir de finales de 2027, generaría ingresos estimados en 7.000 millones de dólares a lo largo de su vida útil, basados en las proyecciones de precios vigentes al momento de la firma. Esto implica un precio medio de venta de aproximadamente 437,5 dólares por tonelada de GNL, o unos 8,5-9,0 USD/MMBtu considerando los equivalentes energéticos.
Si los costos totales —producción upstream, transporte por ducto, licuefacción y costos operativos— se mantienen por debajo de los 6-7 USD/MMBtu, el margen bruto del proyecto sería positivo y atractivo para los inversores. Sin embargo, esta ecuación es sensible a múltiples variables: la evolución de los precios del GNL en Europa (actualmente en 48 EUR/MWh, equivalente a unos 14-15 USD/MMBtu), los costos de capital financiados (JP Morgan busca estructurar hasta 16.000 millones de dólares), y la capacidad de mantener los costos de producción en Vaca Muerta dentro de los rangos competitivos.
Inversiones y financiamiento: la incógnita del FID
Southern Energy ha confirmado inversiones superiores a 15.000 millones de dólares para desarrollar el proyecto a lo largo de 20 años, con exportaciones esperadas entre 2027 y 2035 que superarían los 20.000 millones de dólares. Por su parte, el proyecto Argentina LNG de YPF-Eni-XRG, con una capacidad inicial de 12 mtpa y expansión potencial a 18 mtpa para 2030-2031, requiere inversiones que JP Morgan intenta estructurar en hasta 16.000 millones de dólares.
La decisión final de inversión (FID, por sus siglas en inglés) para el proyecto de YPF-Eni-XRG está prevista para la segunda mitad de 2026. Esta decisión dependerá de la finalización de los estudios de ingeniería frontal (FEED), la consolidación de acuerdos comerciales de venta a largo plazo (off-take agreements), y la definición de la estructura de financiamiento. La inclusión de XRG —el brazo de inversión internacional de ADNOC de Emiratos Árabes Unidos— fortalece la viabilidad financiera al aportar capital, expertise técnico en operaciones LNG y acceso a mercados asiáticos.
Riesgos y escenarios
La rentabilidad del GNL argentino enfrenta riesgos significativos que deben ser ponderados:
  1. Riesgo de precios: La volatilidad del TTF europeo y del JKM asiático puede erosionar los márgenes. Si los precios caen por debajo de 30-35 EUR/MWh sostenidos, los proyectos de licuefacción de alto costo capital pueden volverse inviables.
  2. Riesgo de costos: Los sobrecostos en la construcción de infraestructura —históricamente frecuentes en megaobras argentinas— pueden desequilibrar las proyecciones financieras.
  3. Riesgo de suministro: La estacionalidad de la demanda doméstica argentina (pico invernal entre mayo y septiembre) reduce el factor de disponibilidad de las plantas de GNL, afectando la economía del proyecto.
  4. Riesgo político-regulatorio: Los cambios en el marco regulatorio, impositivo o de precios domésticos pueden alterar los incentivos para la inversión upstream y downstream.
  5. Riesgo de competencia: La entrada de nuevas capacidades de GNL en Estados Unidos, Canadá, Qatar y Mozambique puede saturar el mercado global y presionar los precios a la baja.
Conclusión: ¿es rentable el GNL argentino?
Bajo condiciones favorables —precios del GNL europeo sostenidos por encima de 40 EUR/MWh, costos de producción en Vaca Muerta contenidos por debajo de 3 USD/MMBtu, y ejecución eficiente de las obras de infraestructura— el proyecto de GNL argentino es rentable y puede generar retornos atractivos para los inversores. El contrato con SEFE de Alemania, firmado en un contexto de precios favorables, es una primera validación de esta hipótesis.
Sin embargo, la rentabilidad no está garantizada. La historia reciente de la industria energética argentina está plagada de proyectos ambiciosos que no llegaron a concretarse por fallas en la coordinación institucional, retrasos en la infraestructura o cambios en el contexto macroeconómico. Para que el GNL argentino se convierta en una realidad rentable, se requiere no solo gas en Vaca Muerta y buques en el Atlántico, sino también una política energética estable, previsible y orientada a largo plazo que brinde confianza a los capitales internacionales.
Argentina tiene el recurso. Tiene los socios. Tiene los contratos. Lo que aún debe demostrar es que puede construir la infraestructura a tiempo, mantener los costos bajo control y navegar la volatilidad de los mercados globales sin perder el rumbo. La rentabilidad del GNL argentino no es una certeza matemática: es una apuesta estratégica que depende de ejecutar cada eslabón de la cadena con la precisión que exige la industria energética global del siglo XXI.

Fuentes verificadas:

Continue Reading
Click to comment

Leave a Reply

Tu dirección de correo electrónico no será publicada. Los campos obligatorios están marcados con *

Gas

Situación de los gasoductos (GPNK II)

Published

on

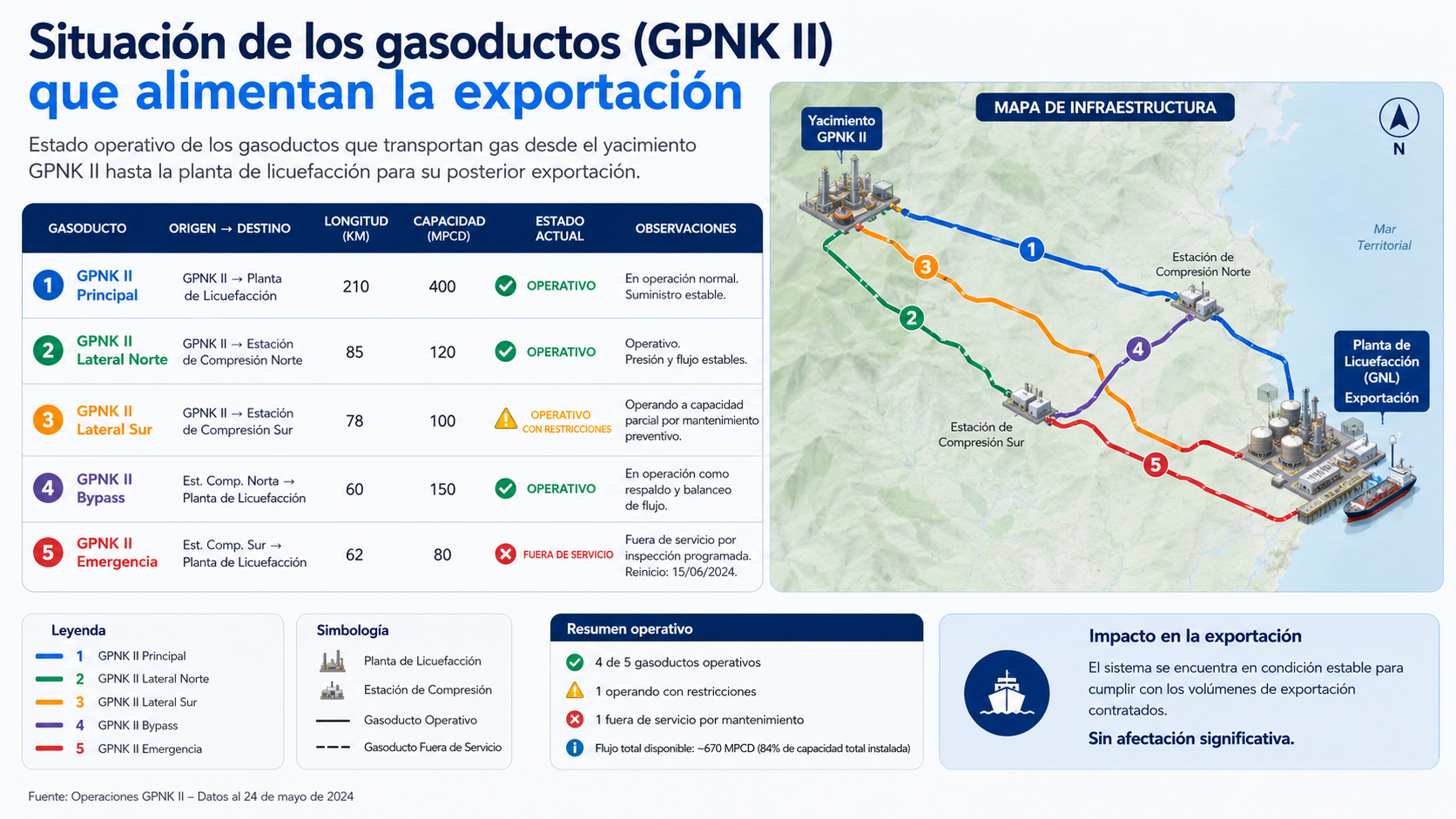

Situación de los gasoductos (GPNK II) que alimentan la exportación de GNL

URL sugerida: /gasoducto-nestor-kirchner-fase-2-gpnk-exportacion-gnl/ Meta descripción: El Gasoducto Presidente Néstor Kirchner es la columna vertebral del proyecto de exportación de GNL desde Vaca Muerta. Análisis del estado actual de la Fase 2, los retrasos en la licitación y las alternativas logísticas para el gas argentino. Palabras clave: gasoducto Néstor Kirchner, GPNK fase 2, Vaca Muerta gasoducto, exportación GNL Argentina, gasoducto Salliqueló San Jerónimo, ENARSA, infraestructura energética Argentina

La infraestructura de transporte de gas natural es el gran cuello de botella que define el éxito o el fracaso del ambicioso proyecto de exportación de Gas Natural Licuado (GNL) desde la Cuenca Neuquina hacia los mercados globales. En el centro de esta ecuación se encuentra el Gasoducto Presidente Néstor Kirchner (GPNK), una obra estratégica cuya Fase 1 ya opera conectando Vaca Muerta con el centro del país, pero cuya Fase 2 —crítica para viabilizar las exportaciones— atraviesa un estado de incertidumbre que preocupa a operadores, inversores y analistas del sector.
La Fase 1 del GPNK, inaugurada en 2023, permitió unir la localidad de Tratayén, en Neuquén, con Salliqueló, en la provincia de Buenos Aires, atravesando Río Negro y La Pampa. Esta primera etapa, de 563 kilómetros de extensión y con una capacidad de transporte de 11 millones de metros cúbicos por día, representó un avance fundamental para descongestionar la producción de Vaca Muerta y abastecer al mercado interno argentino. Sin embargo, para que el gas neuquino pueda llegar al Puerto de San Antonio Este en Río Negro y ser licuado para exportación, es imprescindible la construcción de la Fase 2.
La Fase 2 del GPNK fue concebida originalmente como una extensión de 470 kilómetros que conectaría la estación Salliqueló con San Jerónimo, en la provincia de Santa Fe, pasando por estaciones compresoras en Las Toscas y La Angelita. Esta traza permitiría no solo garantizar el abastecimiento doméstico durante todo el año, sino también liberar volúmenes de gas para su exportación por vía marítima desde el Golfo San Matías.
El cronograma original previsto por el gobierno anterior contemplaba una licitación internacional para la construcción de la Fase 2 en septiembre de 2023, con adjudicación prevista para diciembre de 2024 y puesta en servicio para marzo de 2026. Sin embargo, la transición de gobierno y los cambios en la política energética generaron demoras significativas. En junio de 2024, el secretario de Energía, Eduardo Rodríguez Chirillo, anunció que el gobierno lanzaría una licitación internacional con planes de adjudicar el contrato en diciembre de 2024, pero esa fecha también quedó incumplida.
A abril de 2025, el gobierno argentino aún no había lanzado a licitación pública la Fase 2 del gasoducto. Esta demora generó preocupación en el sector, ya que sin la ampliación de la capacidad de transporte, los volúmenes de gas disponibles para exportación como GNL se ven severamente limitados. La producción de Vaca Muerta, aunque en crecimiento sostenido, requiere ductos que evacuen el excedente hacia los puertos de embarque.
Frente al estancamiento de la Fase 2 tradicional, surgieron propuestas alternativas para desbloquear la infraestructura. Una de las más relevantes fue la presentada en 2024, que proponía una ruta más corta de 280 kilómetros que partiría desde la estación compresora Chacharramendi, en La Pampa, hacia La Carlota, en Córdoba. En este punto, el gas del GPNK podría inyectarse en los gasoductos Centro Oeste y La Carlota-Tío Pujio, integrándose a la red troncal existente. Esta alternativa, más económica y de menor tiempo de ejecución, fue considerada como una vía para acelerar la conectividad mientras se resuelve el destino final de la Fase 2.
Más allá del GPNK, el proyecto de GNL impulsado por Southern Energy contempla la construcción de un gasoducto específico que conecte directamente Vaca Muerta con la costa de Río Negro. Este ducto, distinto al GPNK pero complementario, es el que recibió los primeros 10.000 toneladas de caños de acero importados desde China a bordo del MV Billion Star. Las obras del tramo terrestre comenzaron en febrero de 2026, con el tendido submarino programado para abril del mismo año.
La situación del GPNK Fase 2 no es la única incógnita en el tablero de la infraestructura gasífera argentina. El gasoducto del Noreste Argentino (NEA), otro proyecto prioritario para la integración energética regional, también fue redefinido por el gobierno nacional, que consideró que el proyecto original «perdió viabilidad» y debería ser rediseñado. Esta señal de cautela gubernamental respecto a las megaobras de transporte genera dudas sobre la capacidad del Estado para coordinar la inversión necesaria en infraestructura crítica.
Desde la perspectiva de los inversores internacionales —como Eni, ADNOC/XRG, Shell (hasta su salida en diciembre de 2025) y las empresas del consorcio Southern Energy—, la falta de certeza sobre los gasoductos es uno de los principales riesgos del proyecto argentino de GNL. Sin una ruta firme y con capacidad garantizada para transportar el gas desde los pozos hasta los buques de licuefacción, las decisiones de inversión final (FID) se postergan y los plazos de exportación se corren.
YPF, a través de su estrategia de consolidación de áreas estratégicas en Vaca Muerta, ha intentado mitigar este riesgo adquiriendo las participaciones de Pluspetrol en los bloques Meseta Buena Esperanza, Aguada Villanueva y Las Tacanas. Estas áreas, directamente vinculadas a la cadena de suministro del GNL, permiten a YPF controlar de manera más predecible el flujo de gas hacia las futuras plantas de licuefacción. Sin embargo, esta medida upstream no resuelve el problema downstream del transporte por ducto.
El gobierno de la provincia de Río Negro ha asumido un rol proactivo en la coordinación de las obras, trabajando en la reconfiguración del Puerto San Antonio Este y en la aprobación del marco regulatorio provincial para el desarrollo del proyecto Argentina LNG. En noviembre de 2025, YPF y la provincia acordaron dicho marco regulatorio, despejando uno de los obstáculos legales para la instalación de las unidades FLNG en aguas jurisdiccionales rionegrinas.
En síntesis, la situación de los gasoductos que alimentarían la exportación de GNL argentino presenta un panorama mixto. Por un lado, la Fase 1 del GPNK opera y permite evacuar parte de la producción de Vaca Muerta. Por otro, la Fase 2 sigue sin licitarse y sin fecha cierta de inicio, mientras que el ducto específico hacia Río Negro —promovido por Southern Energy— avanza con obras concretas pero depende de la coordinación entre múltiples actores públicos y privados. Para que Argentina cumpla con su objetivo de convertirse en exportador de GNL a partir de 2027, la resolución de estos cuellos de botella infraestructurales es una condición sine qua non.

Fuentes verificadas:
Continue Reading

Gas

Precios del GNL en el mercado europeo hoy vs. cuando se firmó

Published

on

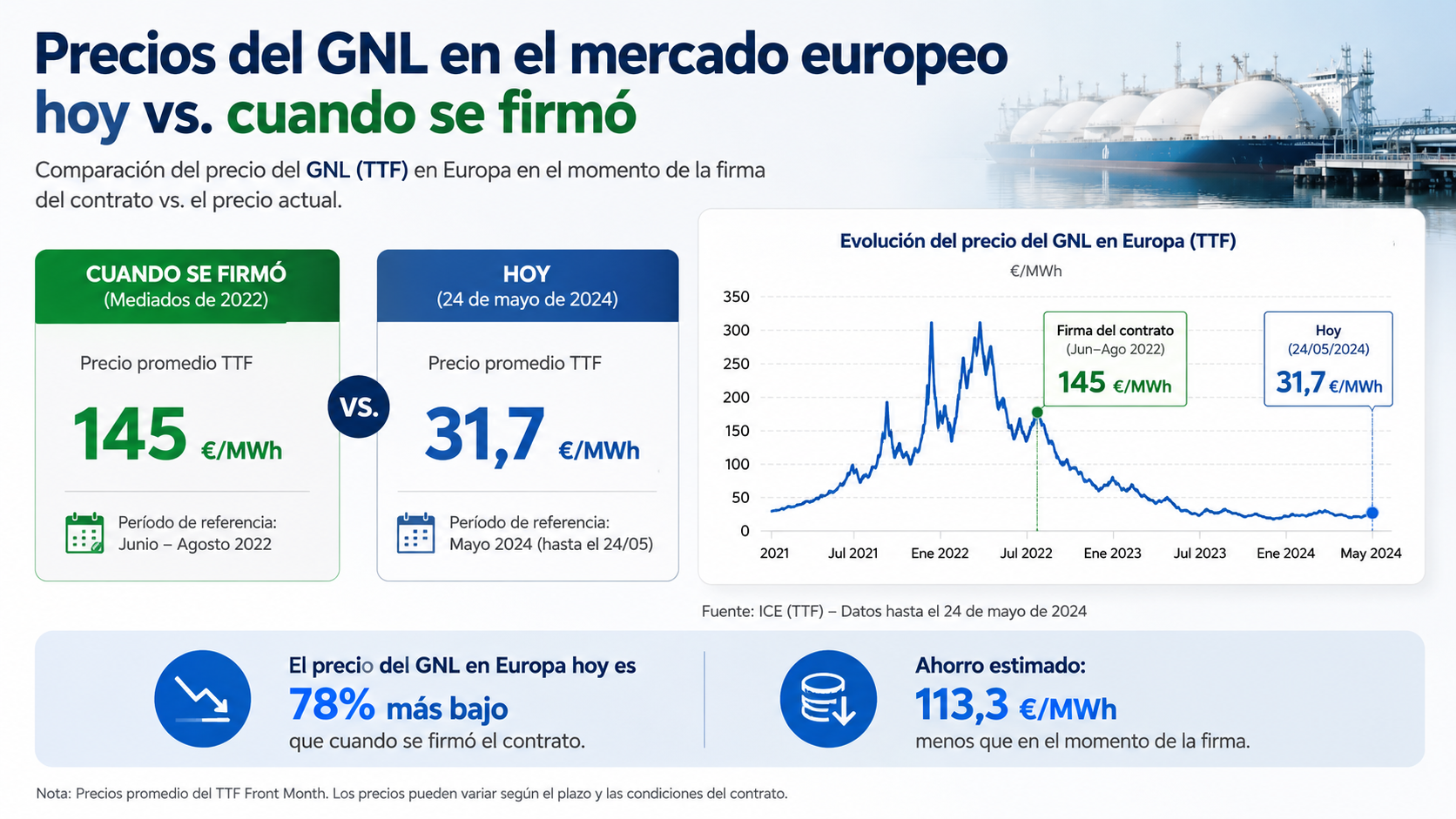

Precios del GNL en el mercado europeo hoy vs. cuando se firmó el contrato con Argentina

URL sugerida: /precios-gnl-europa-2026-vs-contrato-argentina/ Meta descripción: El precio del gas natural en Europa (TTF) se ubica en torno a los 48 EUR/MWh en junio de 2026. Análisis comparativo con los niveles de 2024-2025 cuando Argentina firmó su histórico contrato con SEFE de Alemania. Palabras clave: precio GNL Europa, TTF 2026, contrato Argentina Alemania GNL, SEFE, precio gas natural Europa hoy, LNG price Europe, Vaca Muerta exportación

El mercado europeo de gas natural atraviesa un momento de alta volatilidad en 2026, con precios que se mantienen significativamente por encima de los niveles históricos pre-crisis pero por debajo de los picos extremos registrados durante el conflicto energético de 2022. Para Argentina, que en diciembre de 2025 firmó su primer contrato a largo plazo de exportación de Gas Natural Licuado (GNL) con la empresa estatal alemana SEFE, entender la evolución de estos precios es clave para evaluar la rentabilidad y el atractivo comercial de su incipiente industria exportadora.
A junio de 2026, el precio de referencia del gas natural en Europa —el índice holandés TTF (Title Transfer Facility)— se cotiza en torno a los 48,34 EUR/MWh para el contrato spot, con el futuro de junio 2026 operando en 46,415 EUR/MWh y el de julio en 46,001 EUR/MWh. El contrato para el año 2027 se negocia en 36,83 EUR/MWh, mientras que el año 2028 proyecta un descenso a 27,15 EUR/MWh. Estos valores, aunque moderados respecto a los máximos históricos de 345 EUR/MWh alcanzados en marzo de 2022, representan un incremento del 38,21% respecto al mismo período del año anterior.
Cuando el consorcio argentino Southern Energy firmó el Heads of Agreement con SEFE el 1 de diciembre de 2025, el contexto de precios era distinto. A fines de 2025, el TTF para el mes siguiente cotizaba en aproximadamente 44 EUR/MWh, con el año 2026 proyectado en torno a los 38-40 EUR/MWh promedio. Bank of America, en su informe de marzo de 2026, revisó al alza sus proyecciones y estimó que el TTF promediaría 50 EUR/MWh durante 2026, contingente a que las interrupciones en los flujos de GNL desde el Golfo Pérsico se limiten a 5-6 semanas.
La firma del contrato entre Southern Energy y SEFE se produjo en un momento en que Europa seguía diversificando agresivamente sus fuentes de suministro tras la drástica reducción de los flujos de gas ruso por pipeline desde 2022. SEFE —antes Gazprom Germania y hoy propiedad total del Estado alemán— fue designada como actor central en la estrategia de seguridad energética del país, encargada de expandir la provisión de energía no rusa. Para Alemania, el acuerdo con Argentina representa una apuesta por la diversificación geográfica del suministro, incorporando a Sudamérica como nuevo jugador en el tablero global del GNL.
El contrato firmado establece el suministro de 2 millones de toneladas de GNL por año durante ocho años, con entregas previstas a partir de finales de 2027. Los ingresos por exportaciones durante la vida del acuerdo se estiman en aproximadamente 7.000 millones de dólares, basados en las proyecciones de precios vigentes al momento de la firma. Sin embargo, la volatilidad del mercado europeo introduce incertidumbres importantes sobre la rentabilidad final del negocio.
Un factor determinante en la evolución de los precios durante 2026 ha sido el conflicto en el Medio Oriente. El cierre parcial del Estrecho de Ormuz —por donde transita el 20% del GNL mundial— generó un pico de precios en junio de 2026, con el TTF superando los 48 EUR/MWh. Bank of America advirtió que alrededor de 10 semanas de pérdida de suministro de GNL del Golfo podrían empujar los precios del primer trimestre de 2027 por encima de los máximos de 2022, forzando a Europa a buscar volúmenes incrementales desde Rusia a través de rutas dormidas como Yamal o el tránsito por Ucrania.
En su escenario base, el banco estadounidense proyecta que el conflicto se suavice y los flujos energéticos «vuelvan a la normalidad hacia el mes de abril». No obstante, la incertidumbre geopolítica mantiene una prima de riesgo sobre los precios europeos que beneficia indirectamente a los proyectos de GNL argentinos: cuanto más alta sea la cotización del gas en Europa, más atractiva resulta la inversión en infraestructura de exportación desde Vaca Muerta.
El almacenamiento europeo también juega un rol crucial en la formación de precios. A comienzos de abril de 2026, Europa mantenía 314 TWh en sus reservorios subterráneos —un 28% de su capacidad total—, nivel inferior al de los tres años previos. La Asociación de Operadores de Redes de Transporte de Gas de Europa (Entsog) estimó que, bajo un escenario de LNG «apretado» de unas 778 TWh de importaciones entre abril y septiembre, el nivel promedio de llenado de la Unión Europea alcanzaría el 76% para el 1 de octubre. Para alcanzar el 90% de llenado sugerido por la Comisión Europea, el continente necesitaría importar 960 TWh de GNL.
Esta demanda sostenida de GNL por parte de Europa representa una ventana de oportunidad histórica para Argentina. Si los precios se mantienen en los niveles actuales —o incluso si descienden moderadamente hacia los 30-35 EUR/MWh proyectados para 2027-2028—, el margen de rentabilidad para el GNL argentino sigue siendo positivo, especialmente considerando los costos comparativamente bajos de producción en Vaca Muerta.
Es importante destacar que el contrato con SEFE fue firmado en modalidad FOB (Free On Board), lo que significa que el precio de venta se fija en el punto de embarque en Argentina y el comprador asume los costos de transporte marítimo hasta Europa. Esta modalidad protege parcialmente al vendedor argentino de las fluctuaciones en los fletes marítimos, aunque el precio final del contrato está inevitablemente correlacionado con la evolución del TTF europeo.
La comparación entre los precios actuales y los vigentes al momento de la firma del contrato revela una tendencia alcista que, en principio, favorece los intereses argentinos. Sin embargo, la volatilidad extrema del mercado —agravada por factores geopolíticos, climáticos y estructurales— exige una gestión comercial cautelosa y una diversificación de los mercados de destino para mitigar riesgos.

Fuentes verificadas:
Continue Reading

Gas

Avance de obra del puerto de GNL en Río Negro

Published

on

El proyecto de Gas Natural Licuado (GNL) en el Golfo San Matías, provincia de Río Negro, representa uno de los hitos más ambiciosos de la historia energética argentina. Después de meses de planificación y negociaciones internacionales, las obras comenzaron a materializarse concretamente durante el primer semestre de 2026, transformando no solo el paisaje portuario de la región sino también la proyección económica de toda la provincia patagónica.
El proyecto, impulsado por el consorcio Southern Energy —que integran Pan American Energy, YPF, Pampa Energía, Harbour Energy y Golar LNG—, prevé la instalación de dos buques de licuefacción flotante (FLNG) en aguas del Golfo San Matías. Estas unidades transformarán el gas natural proveniente de Vaca Muerta en GNL para su exportación a mercados internacionales, con un volumen inicial de hasta 2 millones de toneladas por año a partir de finales de 2027.
Uno de los avances más significativos de los últimos meses fue la llegada del buque MV Billion Star al Puerto San Antonio Este, procedente de Shanghái, China. La embarcación transportó 10.000 toneladas de caños de acero destinados a la construcción del gasoducto terrestre que conectará la cuenca neuquina con la costa atlántica rionegrina. Esta operación logística no solo representa el puntapié inicial de la infraestructura física del proyecto, sino que también activó una cadena de valor local que incluye servicios de estiba, transporte terrestre y mano de obra especializada.
Según informes oficiales de la provincia de Río Negro, las obras del ducto terrestre comenzaron en febrero de 2026, mientras que el tendido submarino está previsto para abril del mismo año. La infraestructura contará con una vida útil estimada en 20 años, lo que garantiza una operación sostenida a largo plazo y un impacto económico estructural para la región.
El Puerto San Antonio Este, históricamente vinculado a la exportación de frutas de la región del Valle Inferior del Río Negro, está experimentando una transformación estructural sin precedentes. El gobernador de la provincia, Alberto Weretilneck, confirmó que la administración provincial ya trabaja en un nuevo esquema de concesión portuaria adaptado a las demandas del negocio energético. El modelo tradicional, pensado para una actividad estacional ligada a campañas agrícolas, debe ahora incorporar continuidad operativa, mayor capacidad logística y servicios adaptados a una industria de alta complejidad.
«El esquema tradicional estaba pensado para la fruta, ahora hay que incorporar todo lo que implica la logística del GNL», explicó Weretilneck en declaraciones públicas. Esta reconversión implica que el puerto dejará de ser exclusivamente una salida para la producción frutícola para posicionarse dentro de una cadena de valor mucho más compleja, asociada a la exportación de energía a gran escala.
En términos de impacto local, el acuerdo por el desarrollo del GNL incluye un bono de responsabilidad social de 36 millones de dólares. De ese total, un 5% será destinado al municipio de San Antonio Oeste para obras, servicios y equipamiento, orientados a fortalecer la infraestructura local en paralelo al crecimiento de la actividad energética. Además, se estima que el proyecto generará 1.900 puestos de trabajo directos e indirectos, en su mayoría locales, durante la fase de construcción.
La terminal portuaria, concesionada a Patagonia Norte, completó recientemente la descarga de 2.300 caños destinados a obras de infraestructura, consolidando su rol como nodo logístico clave. En los mejores tiempos de la actividad frutícola, el puerto llegó a operar cinco buques semanales. Con la llegada del GNL, esa operatoria podría estabilizarse en niveles permanentes durante todo el año, con impacto directo en el empleo, los servicios y la dinámica regional.
El proyecto contempla además la instalación de infraestructura offshore en el Golfo San Matías, con buques de licuefacción y una conexión directa con Vaca Muerta. En ese entramado, San Antonio Este aparece como un punto clave para el movimiento de materiales, equipos y servicios portuarios vinculados a la construcción y operación del sistema. El buque Golar Hilli Episeyo, operado por Golar LNG, será el primero en iniciar operaciones a finales de 2027, proporcionando la capacidad de procesamiento necesaria para cumplir con el contrato de exportación firmado con Alemania.
Más de diez empresas compitieron por la licitación del gasoducto clave que unirá Vaca Muerta con la costa de Río Negro, lo que demuestra el alto interés del sector privado en participar de esta megaobra. La competencia también presiona a la baja los costos de construcción, un factor crítico en un contexto macroeconómico donde cada dólar invertido debe rendir al máximo.
Sin embargo, el camino no está exento de desafíos. La coordinación entre los múltiples actores —nacionales, provinciales, privados e internacionales— requiere una gestión logística de alta complejidad. Los plazos son ajustados: con entregas previstas para finales de 2027, cualquier demora en la construcción del ducto o en la instalación de las unidades FLNG podría comprometer los compromisos comerciales ya asumidos con el mercado europeo.
A pesar de estos obstáculos, los avances concretos de los últimos meses —la llegada de los caños, el inicio de las obras del ducto terrestre, la reconfiguración portuaria y la activación de la cadena de valor local— indican que el proyecto de GNL en Río Negro ha pasado de la etapa de planificación a la de ejecución efectiva. Para una provincia que históricamente ha dependido de la agricultura y el turismo, la posibilidad de convertirse en un hub energético de exportación representa una oportunidad de desarrollo económico sin precedentes.

Fuentes verificadas:
Continue Reading
